“源網荷儲”一體化項目已在省能源局官網公示期滿,正在等待正式批復,取得批復后,將開展光伏風電的立項工作。
目前220kV太平輸變電工程項目久安—太平線路(襄垣縣域)的路徑征詢,正與13家相關單位提出的意見進行溝通與協調;久安—太平線路(屯留縣域)已與屯留國網電力公司完成線路現場勘測,對該公司提出的意見,已與設計院溝通修改完善。
220kV王橋新能源匯集站、3座35kV變電站涉及線路正在征詢。

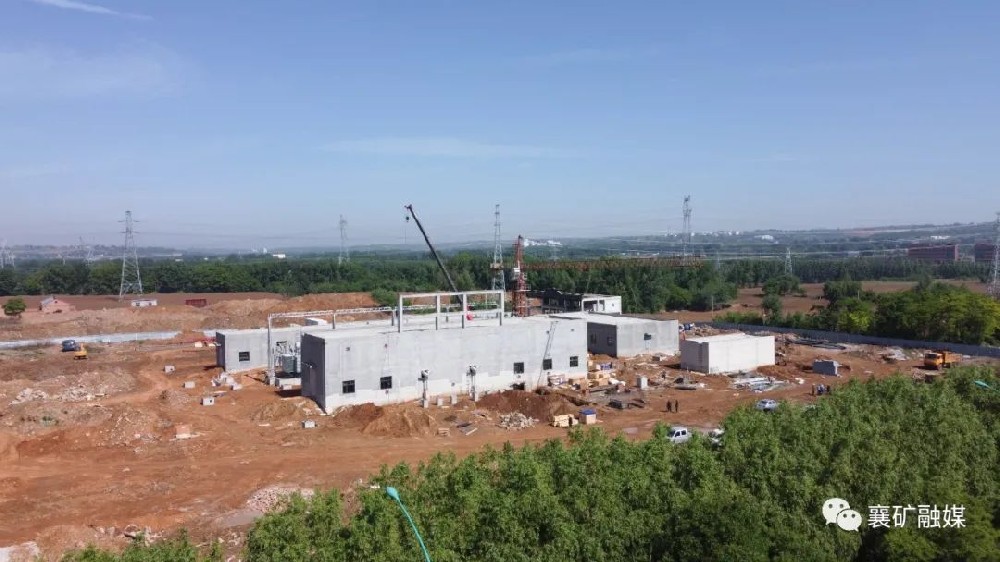

110kV太平金燁輸變電工程項目土建已完成85%;設備已基本就位,正在試驗、調試階段,部分試驗已完成;線路工程正在施工。預計7月底投運。
